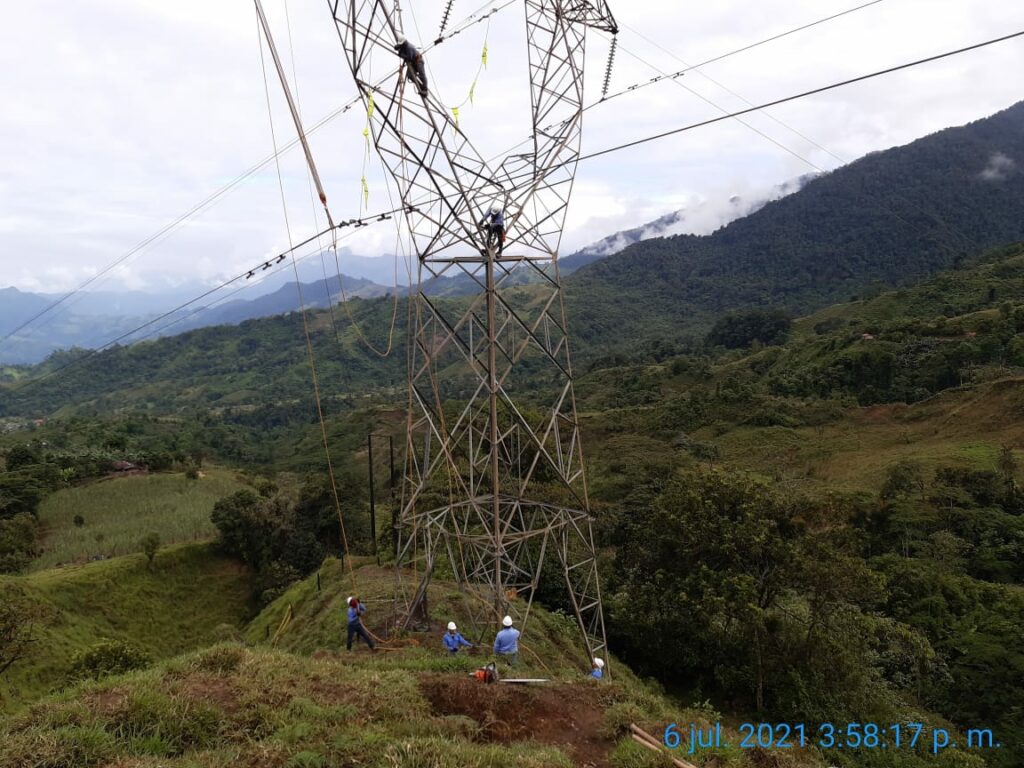

Avance de los trabajos de recuperación de la línea a Arauca – miércoles

Comunicados Hemos identificado la magnitud de la inestabilidad geológica. Mañana comunicaremos el cronograma del plan de trabajo. ​Una vez concluida hoy la jornada de trabajo en sitio, ISA INTERCOLOMBIA a través de un equipo de técnicos y geólogos en campo, logró dimensionar la magnitud de la inestabilidad del terreno en el municipio de Toledo, Norte […]

AVANCE DE LOS TRABAJOS DE RECUPERACIÓN DE LA LÍNEA A ARAUCA – martes en la mañana

Comunicados ISA INTERCOLOMBIA ubicará torres de emergencia para trasladar la línea de las torres actuales, una vez las condiciones climáticas lo permitan. ​Desde primera hora de este martes, continuamos trabajando en la recuperación de la línea a Arauca. Las condiciones climáticas han dificultado las labores y han ocasionado que el movimiento de la montaña continúe […]

Avance de los trabajos de recuperación de la línea a Arauca – martes en la noche

Comunicados Logramos estabilizar torres adyacentes evitando posibles daños en la infraestructura eléctrica de la línea. Durante este martes continuamos los trabajos en sitio. Puntualmente avanzamos en la estabilización de las torres adyacentes con el objetivo de evitar un nuevo colapso y daños adicionales a la línea. En este sentido se liberaron los cables conductores de […]

ISA INTERCOLOMBIA continúa trabajando en la recuperación de la línea Arauca

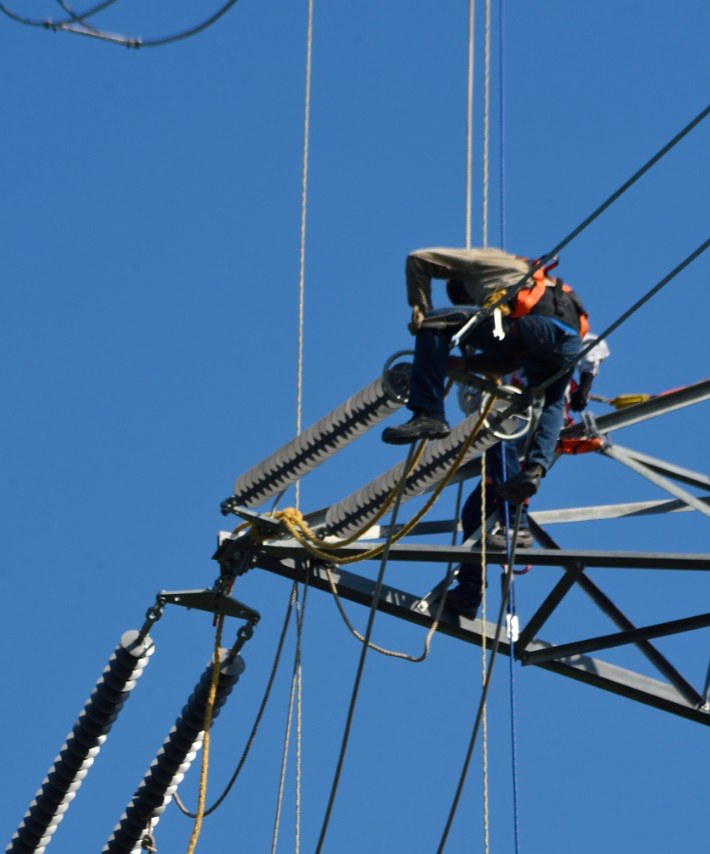

Comunicados Hoy lunes 5 de julio, trabajamos en la remoción de vegetación hallada en la línea producto de los deslizamientos del terreno. ​Personal de la empresa continúa trabajando durante este lunes en la recuperación de la línea Toledo Samoré. Desde las 5 a.m. continúa la remoción de la vegetación hallada sobre la línea el domingo, […]
